某安装公司承接一公共建筑(地上30 层和地下2 层)的电梯安装工程,工程有32 层32 站曳引式电梯8 台。工期为90d 开工时间为3 月18 日,其中6 台客梯需智能群控,2 台消防电梯需在4 月30 日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。

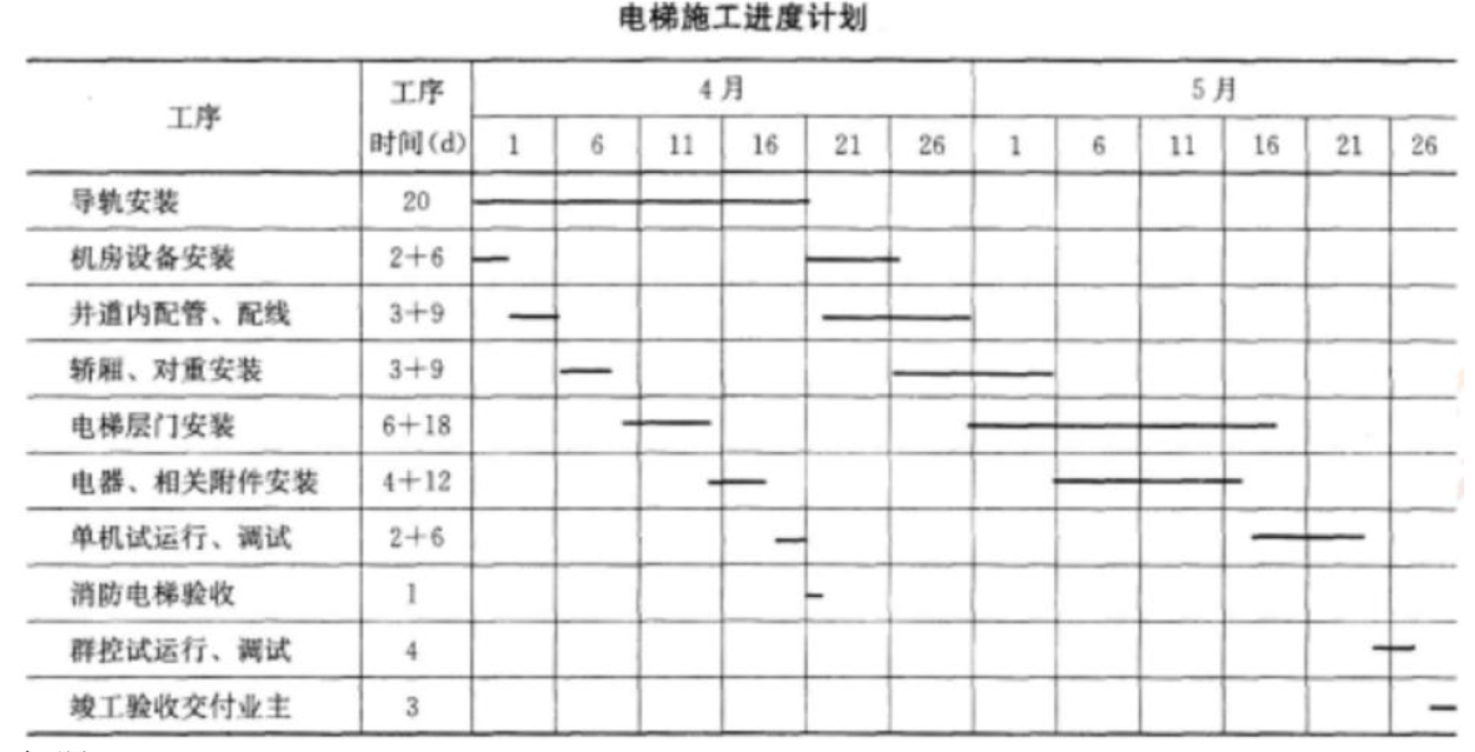

安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。
问题:
1、电梯安装前,项目部在书面告知时应提交哪些材料?
2、项目部对机房和井道的安全检查,应关注哪几项安全技术措施?
3、消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?
4、电梯施工进度计划采用横道图表示时有哪些欠缺?
5、安装公司项目部可怎样使用横道图计划来进行进度分析?
正确答案及解析
正确答案
解析
1、电梯安装前,项目部书面告知应提交的材料:《电梯安装告知书》;施工单位及人员资格证件;施工组织与技术方案;3-程合同;安装监督检验约请书;电梯制造单位的资质证件。
2、项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于 1.2mm 的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。
3、消防电梯从开工到验收合格用了 35 天。电梯安装比合同工期提前了 16 天。
4、电梯施工进度计划采用横道图表示时,不能反映出电梯施工所具有的机动时间,不能明确的反映出影响电梯工期的关键工作和关键线路,不利于电梯施工进度的动态控制。
5、电梯施工进度计划采用横道图计划时比较直观,易于分析进度偏差,只要将计划进度线长度与实际进度线长度对比就可判定进度是否有偏差和偏差的数值。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
