某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。

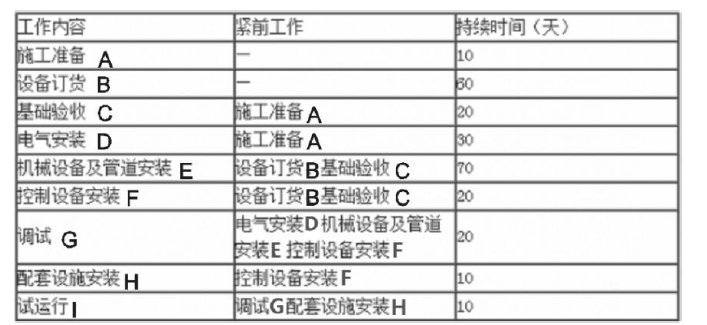

表1 制氧站安装公司工作内容、逻辑关系及持续时间表

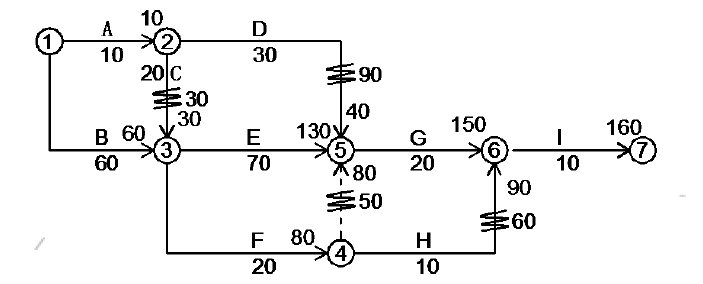

1.根据表1 所示的逻辑关系可绘制出双代号网络计划图如下图所示:
正确答案及解析
正确答案
解析
通过计算可知,关键线路为①→③→⑤→⑥→⑦。计算总工期为60+90+20+10=160天。
电气安装滞后不影响总工期(0.5 分),调试滞后影响总工期3 天
理由:电气安装具有90 天的总时差,滞后延误10 天没有超过总时差,故不会影响总工期。
调试工作为关键工作,总时差为0,工作延误3 天会影响总工期3 天。
