【背景资料】

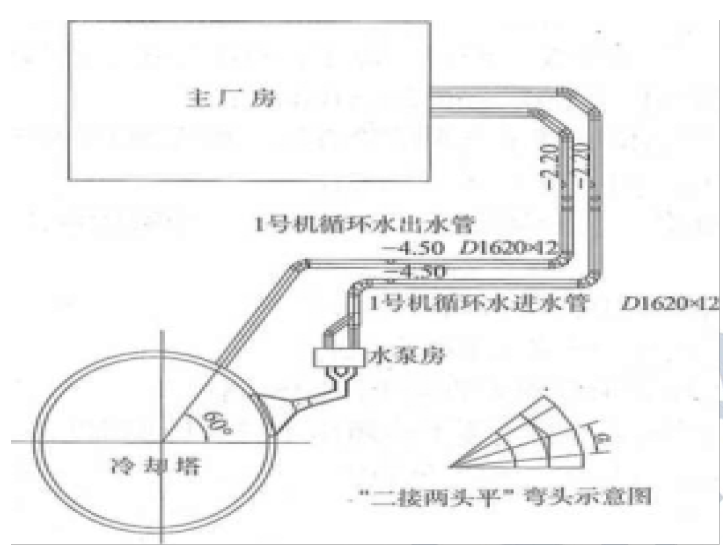

甲公司承接了某电厂循环水管道安装工程,由乙公司实行监理,施工范围为主厂房至冷却塔、水泵房至主厂房二根DN1600钢管安装及土方开挖与回填。管道设计压力为0.25MPa,90°弯头采用“三节两头平”斜接弯头,45°、60°弯头采用“二节两头平”的斜接弯头,管道采用埋地平行敷设,现场原始地面标为±0.00m,管道布置及45°、60°弯头形式如图所示。
施工前,甲公司组织相关技术人员编制了循环水管道的沟槽开挖、管道安装、管道焊 接、管道水压试验及冲洗等详细施工方案,并按规定程序通过审批。在方案中项目部按照对工程质量的影响程度,设置了A、B、C三级质量控制点,其中管道沟槽开挖标高控制、管道焊接质量控制设置为B级控制点,管道水压试验及冲洗设置为A级控制点。
在甲公司项目部精心组织下,工程进展顺利,最后如期实现工程竣工验收,工程质量符合设计文件及施工规范等的相关规定。
【问题】
1.循环水管道沟槽开挖施工方案的编审程序有哪些要求?
2.图中D1620x12管道,45°、60°弯头中间管节角度α值分别为多少?上述斜接弯头制作有哪些技术要求?
3.试计算D1620X12循环水管道试验压力是多少?
4.请说明项目部将管道沟槽开挖标髙控制设置为B级控制点,管道水压试验及冲洗设置为A级控制点的理由。
正确答案及解析
正确答案
解析
1.循环水管道沟槽开挖施工方案的编审程序:
(1)由施工单位(甲公司)组织工程技术人员编制;
(2)由施工单位(甲公司)技术负责人审核签 字、加盖单位公章;
(3)由乙公司总监理工程师审查签字、加盖执业印章;
(4)施工单位(甲公司)组织召开专家论证会对专项施工方案进行论证,通过后方可实施。

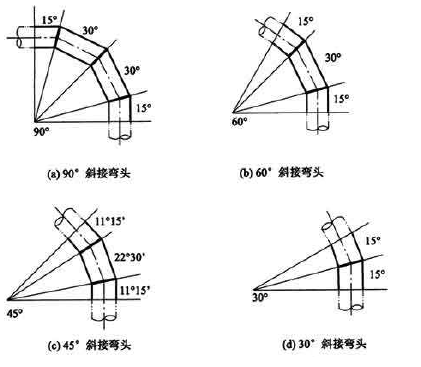

2.按照斜接弯头的组成形式的规定,对公称尺寸大于400mm的斜接弯头可增加中节数量。由此可得45°、60°弯头中间管节角度α值分别为15°、20°。
斜接弯头制作技术要求:
(1)公称尺寸大于400mm的斜接弯头,其内侧的最小宽度不得小于50mm。
(2)斜接弯头的焊接接头应采用全焊透焊缝。当公称尺寸大于或等于600mm时,宜在管内进行封底焊。
(3)当公称尺寸大于1000mm时,斜接弯头的周长允许偏差为±6mm。
3.根据液压试验的规定,埋地钢管道的试验压力应为设计压力的1.5倍,并不得低于0.4MPa。
管道试验压力P=0.25x1.5=0.375MPa<0.4MPa。所以,DN1620x12循环水管道试验压力为0.4MPa。
4.项目部将管道沟槽开挖标高控制设置为B级控制点的理由是:沟槽开挖标高偏差超过规范规定,将会影响下道工序质量-管道安装;
管道水压试验及冲洗设置为A级控制点的理由是:管道水压试验及冲洗如达不到规范规定,将影响后续相关机组设备的安全运行。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
