【背景资料】
A公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意,B公司将工程中的自动喷水灭火系统分包给D公司负责施工。经各建设方共同努力,工程进展顺利,按计划完成喷淋系统的各项安装工作。

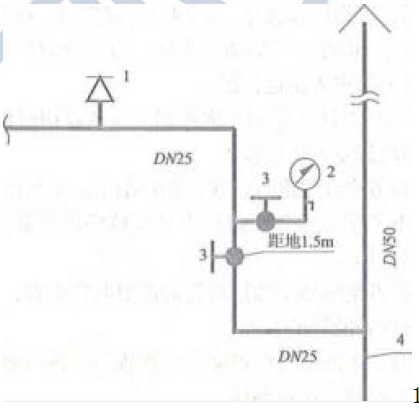

工程进入系统调试工作,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀调试,完成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图2H320112所示,并要求整改。
D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。最后,在A公司的精心组织下,完成了系统的联动试验工作,各项性能指标均符合相关规定,工程验收合格。
1-最不利点喷头;2-压力表组;3-球阀;4-排水管
【问题】
1.请问末端试水装置安装存在哪些质量问题?并说明理由。
2.A公司认为D公司还有哪些系统调试工作未完成?
3.消防水泵调试的目的是什么?
4.自动喷水灭火系统联动试验除了组织者A公司外,参加的单位还应有哪些?
正确答案及解析
正确答案
解析
1.末端试水装置安装存在的质量问题:
(1)末端试水装置缺少试水接头;
(2)末端试水装置的出水与排水管直接连接;
(3)排水总管的管径偏小。
理由:按照《自动喷水灭火系统设计规范》GB 50084-2017规定:末端试水装置由试水阀、压力表以及试水接头组成;末端试水装置的出水,应取孔口出流方式排入排水管道,排水立管宜设伸顶通气管,且管径不应小于75mm。
2.自动喷水灭火系统调试内容包括:水源测试、消防水泵调试、稳压泵调试、报警阀调试、排水设施调试、联动调试。
A公司认为D公司还有未完成的系统调试工作有:水源测试、设施调试。
3.消防水泵调试的目的是考核消防水泵的机械性能,检验消防水泵的制造、安装质量和设备性能等是否符合规范和设计要求。
4.自动喷水灭火系统联动试验运行除了组织者A公司外,参加的单位还应有:施工单位(D公司)、总承包单位(B公司)、设计单位、监理单位(C公司)、重要机械设备的生产厂家。
