【背景资料】

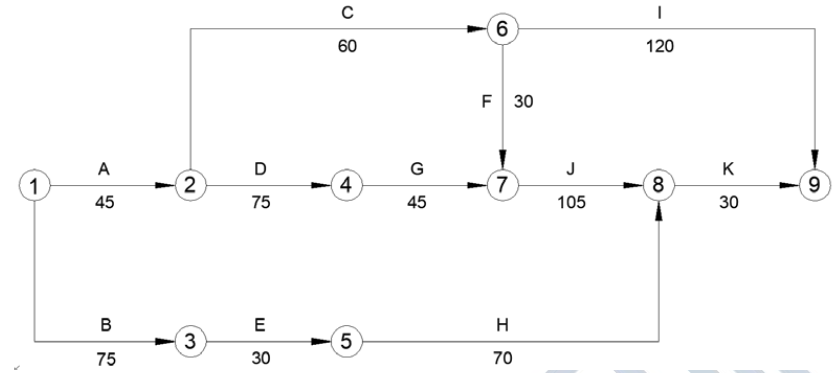

某机电工程公司通过招标承包了一台660MW火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并获业主批准。

在施工进度计划中,因为工作E和G需吊装载荷基本相同,所以租赁了同一台吊车安装,并计划定在第76d进场。

在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

对此施工单位提出了调整方案,即将工作E调整为工作G完成后开工。在吊车施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。

该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。

【问题】

1.在原计划中如果先工作E后工作G组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。

2.工作B停工20d后,施工单位提出的计划调整方案是否可行?说明理由?

3.吊车专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?

4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?

正确答案及解析

正确答案
解析

1.①按照原计划,吊车应安排在第91天进场投入使用。

②因为G工作第121天(45+75+1)开始,E工作在第120天完工即可,而E工作的持续时间为30天,只要能保证E和G连续施工,就能使塔吊不闲置,所以第91天(121-30)安排吊车入场可使其不闲置。

2.①调整方案可行

②因为:E和G共用一台吊车,B工作延误20天后,先进行G工作,G工作第165天(45+75+45)完工;而G工作的总时差为95天,工期延误天数=165-75=90天小于总是差95天,所以不会影响总工期,方案可行。

3.①机电工程公司单位技术负责人、总监理工程师

②额定起重量、最大幅度、最大起升高度

4.轴系初找;凝汽器灌水至运行重量后的复找;气缸扣盖前的复找;基础二次灌浆前的复找,基础二次灌浆后的复找。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
