【背景资料】

A安装公司承包某高层建筑的通风空调、给排水和建筑电气工程的施工,合同约定,空调设备由业主采购,其他设备、材料由A安装公司采购,高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所和电力公司承包施工。

A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给排水和建筑电气工程的施工进度计划(见表3),该施工进度计划在送审时,被总工程师否定,经项目部修改后通过审批。

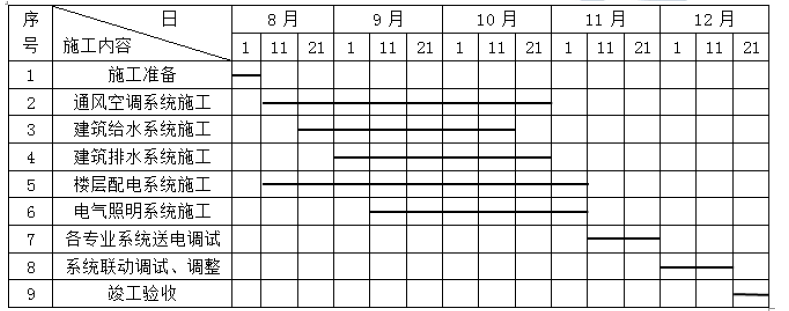

表3通风空调、给排水和建筑电气工程的施工进度计划

工程施工中,曾经发生了2个施工质量问题:

问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为保证进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,监理叫停,后经检验合格才交付下道工序。

问题2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线通电,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。

A安装公司项目与B建筑公司,电力公司配合协调,进行系统联动调试、调整。建筑装饰、通风空调、给排水和建筑电气工程进行验收,使工程按合同要求完工。

【问题】

1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?

2.问题1中,应检查风管哪些部位的严密性?

3.问题2中,灯具的安装质量应如何整改?

4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

正确答案及解析

正确答案
解析

1.(1)原因有:进度计划中先建筑给水、后建筑排水的程序不正确,应是先排水后给水。排水管道系统和给水管道系统应进行调整。

(2)变配电室最迟应在11月11日前完成送电。

2.风管系统安装后,必须进行严密性检验,主要检验风管,部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。

3.螺口灯头的相线应接在中心触点端子上,中性线应接在螺纹端子上;嵌入式吸顶灯(重量大于3kg)应采取预埋吊钩或膨胀螺栓固定在混凝土楼板上。

4.配合的内容有:施工进度的协调与配合,交叉施工的协调与配合,吊装(运输)机具的使用与协调,设备基础(或预埋件、预留孔)的检查与协调。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
