【背景资料】

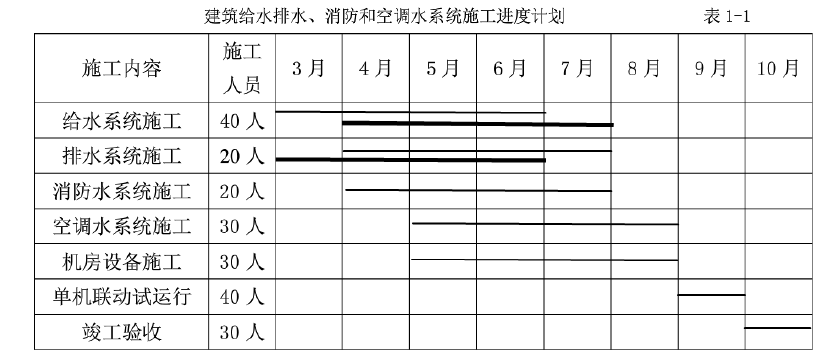

某项目管道工程,内容有:建筑给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1-1中细实线)、劳动力计划(见表1-2)和材料采购计划等;施工进度计划在审批时被否定,原因是给水、排水系统的施工顺序违反了施工原则,分包单位调整了该顺序(见表1-1中粗实线)。
施工中,采购的第一批阀门(见表1-3)按计划到达施工现场,施工人员对阀门开箱检查,并按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门及其余阀门均无渗漏,验收合格。

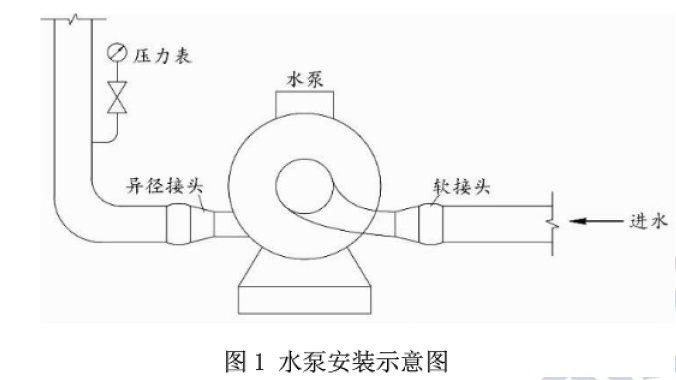

在水泵施工质量验收时,监理人员指出水泵的进水管接头和压力表安装存在质量问题(见图1水泵安装示意图),要求施工人员返工,返工后质量验收合格。
建筑给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
【问题】

1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?

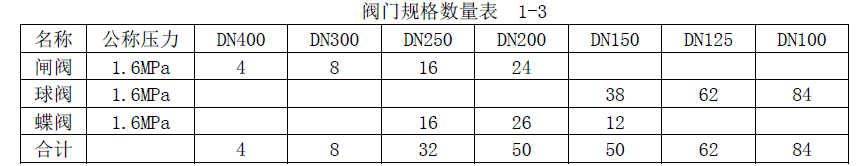

2.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中DN300闸阀和DN200蝶阀的强度试验压力应为多少Mpa?
3.图1水泵运行时会产生哪些不良后果?绘出合格的返工部分示意图。
4.本工程在联动试运行中需要与哪些专业系统配合协调?
正确答案及解析
正确答案
解析
1.3月份的施工人员有:排水系统施工20人,合计20人;
7月份的施工人员有:给水系统施工40人、消防水系统施工20人、空调水系统施工30人、机房设备施工30人,合计40+20+30+30=120人。
2.第一批进场的阀门按规范要求最少应抽查44个进行强度试验。
DN300闸阀和DN200蝶阀的强度试验压力应为1.6X1.5=2.4MPa。
3.图1的水泵运行时会产生的不良后果:
进水入口的同心异径接头会形成气囊;压力表前没有表弯,压力表会有较大的压力冲击和损坏。

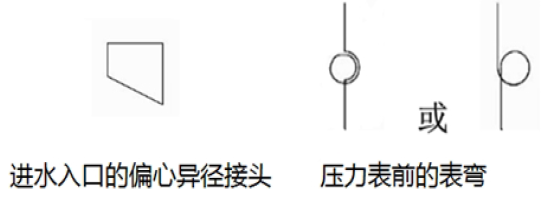

合格的返工部分示意图为:
4.本工程在联动试运行中,需要与建筑电气系统、通风空调风系统、火灾自动报警(联动)系统、建筑(装饰)专业的配合协调。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
