【背景资料】

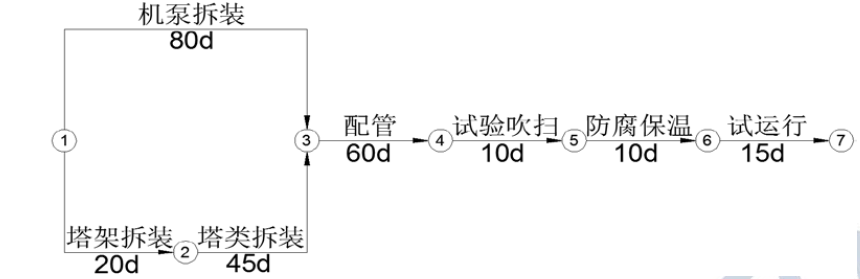

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书中说明:以工期安排最短,最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网路计划(见下图)。

附加说明:

1.配管包括机泵本体配管25d,塔类本体配管20d,塔机间连接配管15d;管道采用含镍合金钢管。

2.试运行包含空负荷单机和联动试运转考虑不可预见因素较多,计划安排15d的试运行时间。

A公司总工程师审核认为网络图不符合最短工期要求,退回重编,要求附加说明。经修改重编网络图,A公司最后中标。

施工中无损检测发现业主供货的高压管件(压力为12MPa)焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工,为此,A公司向业主发出索赔意向书。

【问题】

1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。

2.以不压缩各工序的工作时间及作业方式为前提条件,重新编的网络计划图,工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期。

3.高压管件焊缝常用哪几种无损检测方法检测(以有限顺序排序)?

4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

正确答案及解析

正确答案
解析

1.(1)工期175d。

(2)关键线路为①→③→④→⑤→⑥→⑦

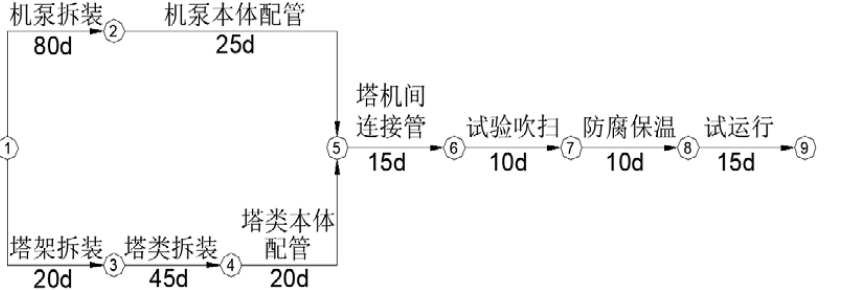

2.重编的网络计划图工期

二建机电工程实务,章节练习,基础复习,案例精选

缩短工期20天,关键线路为①→②→⑤→⑥→⑦→⑧→⑨。

附加说明:管道试压吹扫与管道、设备防护保温两项工作之间有搭接作业的可能;考虑试运行不可预见因素多,试运行15d时间有压缩余地,这三项工作存在缩短工期的潜力。

3.施工现场对高压管件焊缝的无损检测方法有:

①射线探伤②超声波探伤③渗透探伤④磁性探伤⑤超声波衍射时差法

4.(1)处理方式是将不合格的高压管件作不合格品的处理,明显标志,单独存放,及时退货。

(2)A公司索赔成立的条件有:

①高压管件为业主供货不合格品,不属于承包人A公司责任;

②该事件已造成承包人A公司的额外损失;

③A公司及时发出了索赔意向书。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
