【背景资料】
A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控制器DDC、电动调节阀、电动风阀驱动器(驱动风阀)和温度传感器(水管型、风管型)等。大楼的空调工程是B安装公司承包施工。合同约定:全部监控设备由A公司采购,但其中电动调节阀和电动风阀驱动器由B安装公司安装,空调系统的调试由两家公司共同负责。

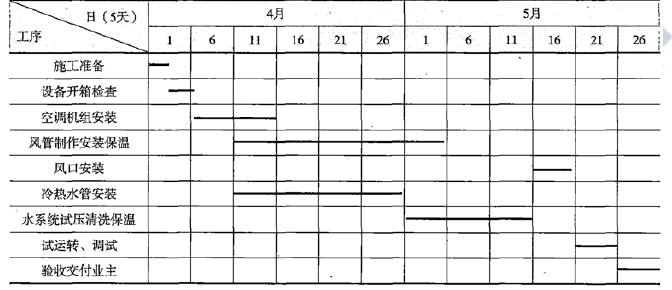

A安装公司项目部进场后,依据B安装公司提供的空调工程施工组织设计、空调工程施工方案、变风量空调机组监控设计方案(见图)和空调工程施工进度计划(见表)等资料,编制空调监控设备的施工方案、监控设备施工进度计划和监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A安装公司项目部在制定的监控设备材料采购计划时,考虑集中采购与分批到货的采购计划,要求设备的采购计划涵盖空调工程施工的全过程,使设备材料采购计划与施工进度合理搭接,处理好它们间的接口管理关系。

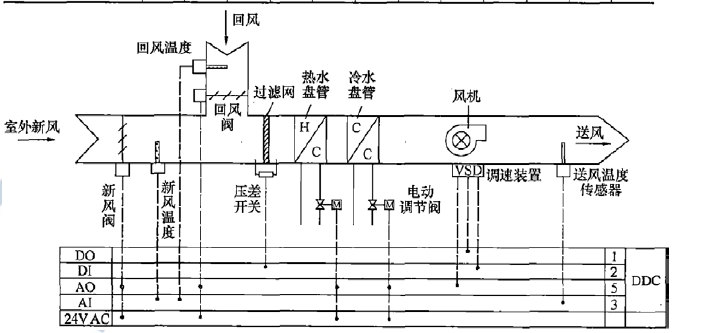

A安装公司在监控工程实施过程中,积极与B安装公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A安装公司和B安装公司共同实施对通风空调系统的联动试运行调试,使空调监控工程按合同要求完工。变风量空调机组监控示意图如图所示。
【问题】
1.项目部在编制监控设备采购计划时应注意哪些市场现状?
2.A安装公司项目部制定的空调监控设备进度计划在实施过程中会受到哪些因素的制约?
3.电动调节阀最迟到货时间是哪天?安装前主要检验内容是哪几项?
4.写出铂温度传感器(风管型)的安装起止时间及连接到现场控制器的接线电阻要求。
5.空调机组联合试运转调试由哪个安装公司为主组织实施,变风量空调机组联合试运转调试中主要检测哪些参数?
正确答案及解析
正确答案
解析
1.项目部在编制监控设备采购计划时,应注意监控设备供货商的供货能力和生产周期,确定供货的最佳时机。考虑监控设备的运距、运输方法和时间,使设备的到货与施工进度安排有恰当的时间提前量,以减少仓储保管。
2.A公司制定的空调监控设备施工进度计划在实施过程中会受到的因素有:空调工程施工进度计划的变化,空调工程施工现场的实体现状,空调设备、监控设备的安装工艺规律,设备材料进场时机,施工机具和作业人员配备等。
3.在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。
电动调节阀安装前应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。
4.因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中,风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故铂温度传感器安装的起止时间是5月6日~5月15日,铂温度传感器与现场控制器之间接线电阻应小于1Ω。
5.通风与空调系统联合试运转及调试由B施工单位为主组织实施,A施工单位为辅联合组织实施。
空调机组调试时的主要检测内容:空调机组的送风量的大小及送回风温度的设定值;过滤网的压差开关信号、风机故障报警信号等。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
