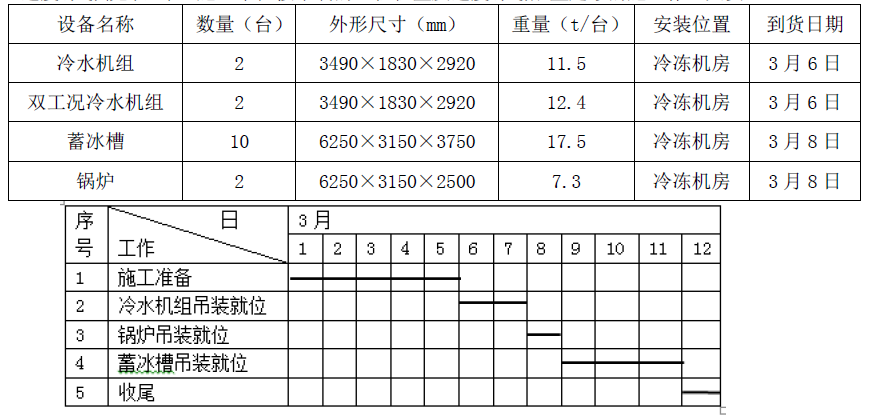

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程程量及进度计划配置足够的施工作业人员。

【问题】

1.设备吊装工程中应配置哪些主要的施工作业人员?

2.吊机的站立位置的地基应做什么测试?项目的汽车吊都有哪些基本参数?

3.指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。

4.确定空调工程项目施工顺序有哪些原则?

正确答案及解析

正确答案
解析

1.应配置主要的施工作业人员有:

①信号指挥员

②司索人员

③起重工

④钳工

⑤焊工

2.(1)吊机站立位置地基应清理,按规定进行耐压力测试。

(2)基本参数有:额定起重量、最大工作半径(幅度)、最大起升高度。

3.(1)在设备吊装进度表中,“先吊装锅炉,后吊装蓄冰槽”不合理。

(2)理由:蓄冰槽是利用锅炉房的泄爆口吊装的,锅炉吊装后,会影响蓄冰槽的吊装。

(3)纠正:锅炉吊装应安排在蓄冰槽吊装后。

4.确定空调工程项目的施工顺序原则有:

①要突出主要工程和工作内容

②要满足先地下后地上,先深后浅,先里后外,先干线后支线等施工的基本顺序要求

③满足质量和安全的需要

④满足用户要求

⑤注意生产辅助装置和配套工程的安排。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案

相关题库更多 +
