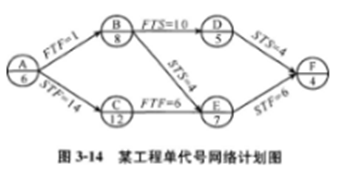

某工程单代号搭接网络计划如图3-14所示,节点中下方数字为该工作的持续时间,其中的关键工作为()。
- A.工作A工作C和工作E
- B.工作B工作D和工作F
- C.工作C工作E和工作F
- D.工作B.工作E和工作F
正确答案及解析
正确答案
解析
2021/2020教材P79-83
首先根据已知条件,算出各工作的最早开始时间和最早完成时间;第二步计算相邻两项工作之间的时间间隔;第三步利用相邻两项工作之间的时间间隔来判定关键线路。关键线路上的工作即为关键工作。各工作的最早开始时间和最早完成时间如下:
(1)ESA=0,EFA=6。
(2)根据FTF=1,EFB=7,ESB=7-8=-1,显然不合理。为此,应将工作B与虚拟工作S(起点节点)相连,重新计算工作B的最早开始时间和最早完成时间得:ESB=0,EFB=8。
(3)根据STF=14,EFC=14,ESC=2。
(4)根据FTS=10,ESD=8+10=18,EFD=18+5=23。
(5)首先根据FTF=6,EFE=14+6=20,ESE=20-7=13,其次根据STS=4,ESE=4,EFE=11,取大值,ESE=13,EFE=20。
(6)根据STS=4,ESF=22,EFF=26,根据STF=6,ESF=19-4=15,EFF=13+6=19,所以取大值ESF=22,EFF=26,工期为26。
计算相邻两项工作之间的时间间隔:
LAGA,B=EFS(=8)-EFA(=6)-1=1;
LACB,D=ESD(=18)-EFB(=8)-10=0;LAGD,F=ESF(=22)-ESD(=18)-4=0。
因为B工作是和S虚工作相连的,所以SBDF是一条关键线路。
LAGB,E=ESE(=13)-ESB(=0)-4=9;
LAGA,C=EFC(=14)-ESA(=0)-14=0;
LAGC,E=EFE(=20)-EFC(=14)-6=0;
LAGE,F=EFF(=26)-ESE(=13)-6=7。
工作B的最早开始时间为0,所以它也是一个起始工作。根据“从搭接网络计划的终点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。”其关键线路为BDF。所以只有BDF是关键线路。
你可能感兴趣的试题
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
-
- A.项目经理和承包商都可以要求召开早期预警会议
- B.早期预警会议应由雇主主持
- C.可以邀请地方行政机关代表参加会议
- D.项目经理应对会议作出的决定记录在案,会后发给承包商
- E.承包商未对某事件发出早期警告的,可适当减少承包商应得的补偿
- 查看答案
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
-
- A.指定分包商的工作内容由工程师和承包商协商确定
- B.承包商对指定分包商的违约不承担责任
- C.给指定分包商支付工程款不从承包商的中标价中支出
- D.承包商对指定分包商的施工协调收取相应的管理费
- E.招标文件中已说明指定分包商的工作内容
- 查看答案
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
-
- A.重心
- B.合同号
- C.目的港
- D.起吊点
- E.发货标记
- 查看答案
建设工程材料设备采用非即时买卖合同的种类有()。
-
- A.货样买卖
- B.分期交付买卖
- C.试用买卖
- D.异地交付买卖
- E.分期付款买卖
- 查看答案
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
-
- A.发包人应将竣工后试验的日期提前21天通知承包人
- B.发包人在场的情况下承包人进行竣工后试验
- C.竣工后试验由监理人组织发包人和承包人进行
- D.监理人在竣工后试验合格时向承包人签发工程接收证书
- E.竣工后试验通常在缺陷责任期内工程稳定运行一段时间后进行
- 查看答案
