背景资料:

某拦湖大坝加固改造工程发包人与施工单位签订了工程施工合同。合同中估算工程量为 8000m3,单价为 200 元/m3,合同工期为 6 个月,有关付款条款如下:

<1>开工前发包人应向施工单位支付合同总价 20%的工程预付款;

<2>发包人自第一个月起,从施工单位的工程款中,按 5%的比例扣留保留金;

<3>当累计实际完成工程量不超过估算工程量 10%时,单价不调整;超过 10%时,对超过部分进行调价调价系数为 0.9;

<4>工程预付款从累计工程款达到合同总价的 30%以上的下一个月起,至合同工期的第五个月(包括第五个月)平均扣除。

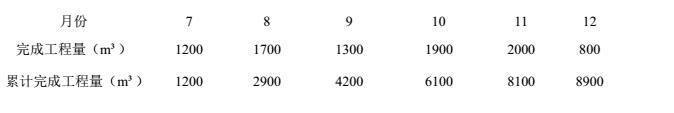

施工单位每月实际完成并经监理单位确认的工程量如表 1 F420200-2:

<1>、合同总价为多少?工程预付款为多少?(计算结果以万元为单位,保留到小数点后二位,下同)

<2>、工程预付款从哪个月开始扣除?每月应扣工程预付款为多少?

<3>、 12 月底监理单位应签发的付款凭证金额为多少?

正确答案及解析

正确答案
解析

1> 合同总价为 8000x200=160.00 万元。工程预付款为 160.00 x20%=32.00 万元。

<2> 合同总价的 30%为 160.00x30%=48.00 万元。7 月份累计工程款为 1200x200=24 万元,未达到合同总价的 30% 。8 月份累计工程款为 2900x200=58 万元,超过了合同总价的 30% 。根据付款条款第(4)条,工程预付款从 9 月份开始扣除。9, 10、 11 月份每月应扣工程预付款为 32. 00/3=10.67 万元。

<3> 11 月份累计实际完成工程量 8100m3,超过工程估算量(8100-8000) /8000-1.25%<10%,故不予调价; 12 月份累计实际完成工程量 8900m3,超过工程估算量(8900-8000) /8000=11.25%,因此对超出部 分 8900-8000x (1+10% ) =100m3 进行调 价。 12 月底监 理单位应签 发的付款 凭证金额为(700x200+100x200x0.9) x(1-5%) =15.01 万元。

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
