某工程项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图1-13所示。经项目业主确认后承包商按该计划实施。

在施工过程中,发生了下列事件:

事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。

事件2:由于设计变更导致工作G停工2个月。

事件3:由于不可抗力的暴雨导致工作D拖延1个月。上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。

【问题】

1.该建设项目初始施工进度计划的关键工作有哪些计划工期是多少

2.在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少

3.绘制增加工作D后的施工进度计划并计算此时的总工期。

4.工作G、D拖延对总工期的影响分别是多少说明理由。

5.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。

正确答案及解析

正确答案
解析

1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17个月。

2.工作C的总时差=1个月;工作E的总时差=2个月。

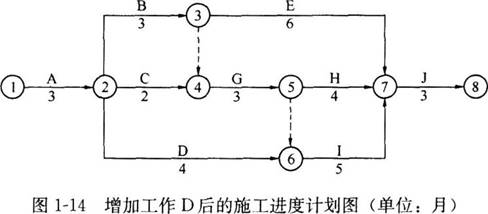

3.增加工作D后的施工进度计划如图1-14所示。

此时的总工期=3+3+3+5+3=17个月。

4.工作G、D拖延对总工期的影响:

(1)工作G的拖延使总工期延长2个月。

理由:工作G位于关键线路上,总时差为0,它的拖延将影响总工期。

(2)工作D的拖延对总工期没有影响。

理由:工作D不在关键线路上,且工作D的总时差为2个月大于拖延工期1个月,因此D工作的拖延对总工期没有影响。

5.承包商施工进度计划调整的最优方案:压缩I工作和J工作的持续时间各1个月。

理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间各1个月,其增加的费用为2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间各1个月。

包含此试题的试卷

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
